深圳杰科电子坐落于深圳,是消费电子领域具备规模实力的制造企业,产业园总建筑面积大,涵盖办公、公共会务、规模化生产仓储以及洁净生产车间板块,生产环节对温湿度、空气洁净度、中央空调系统稳定性有着较高的生产硬性要求。
本项目落地于2018年,分为中央空调主机系统建设、园区全区域末端系统建设两大板块,兼顾普通办公区域与无尘洁净车间的双重使用需求,同步引入动态冰蓄冷技术,把制冷供给、洁净环境保障、空调节能三者结合,服务产业园整体生产经营运转。
第一部分为动态冰蓄冷中央空调主机+末端核心系统设计与安装,整体制冷服务面积约80000平方米,制冷机房设置在产业园负二层,项目选用约克中央空调主机,总制冷量4500RT,本板块整体施工工期4个月。主机系统作为整个产业园能源供给心脏,不仅需要保障日常基础制冷负荷,还要适配冰蓄冷的蓄冰、融冰释冷运行逻辑,同时预留接口,匹配后续无尘车间对于冷源稳定不间断输出的使用条件。
第二部分为整个产业园区的末端系统设计与安装工程,覆盖写字楼办公区、大型礼堂、多栋生产车间、无尘洁净车间、物料仓库等不同功能板块。不同区域的使用工况差异较大:写字楼侧重人员办公舒适温控;礼堂属于大空间间歇性使用场景;生产车间对温度波动范围有约束;无尘车间对送风风压、温湿度精度、空气过滤配套要求严苛;仓库则重点保障物料存储适宜环境。该板块整体施工工期6个月,针对不同区域分别做末端管路、送风系统、风量分配的差异化设计,保障各板块可以独立调节,互不干扰。
二、标杆客户深度案例
1、项目背景
深圳杰科电子全新产业园建成投用在即,园区集合办公、会务、大规模生产、仓储、洁净无尘生产车间于一体,整体用冷体量庞大,全天不同时段冷负荷起伏明显。当时国内双碳相关政策逐步推进,制造企业开始重视能源管控,传统常规中央空调模式,白天用电高峰时段大功率运行,电费成本居高不下,长期运营能耗支出压力大,同时洁净车间生产不能出现冷源中断,对中央空调系统连续可靠运行提出硬性条件,企业希望找到兼顾生产稳定与长期节能的综合解决方案。
2、核心痛点
1、产业园总制冷面积大,白天生产、办公叠加,用电高峰冷负荷达到峰值,日间高峰电价带来高额的运行电费,长期运营成本压力突出。
2、园区场景复杂,普通办公、大型礼堂间歇用冷、十万级无尘洁净车间连续生产用冷、仓库存储用冷共存,不同区域冷需求时间不统一,传统空调系统很难兼顾节能和多场景稳定供冷。
3、无尘车间生产工序不能受冷源波动影响,冷源一旦不稳定,温湿度出现偏移,会直接干扰产品良率,要求中央空调主机具备备用缓冲供冷能力。
4、企业想要响应节能降碳导向,希望在合理前期投入前提下,实现能耗优化,有清晰可测算的经济回报,拒绝盲目上节能设备。
3、定制化解决方案
结合园区实地勘测、负荷测算、电价峰谷政策,项目最终采用动态冰蓄冷中央空调系统作为核心方案。

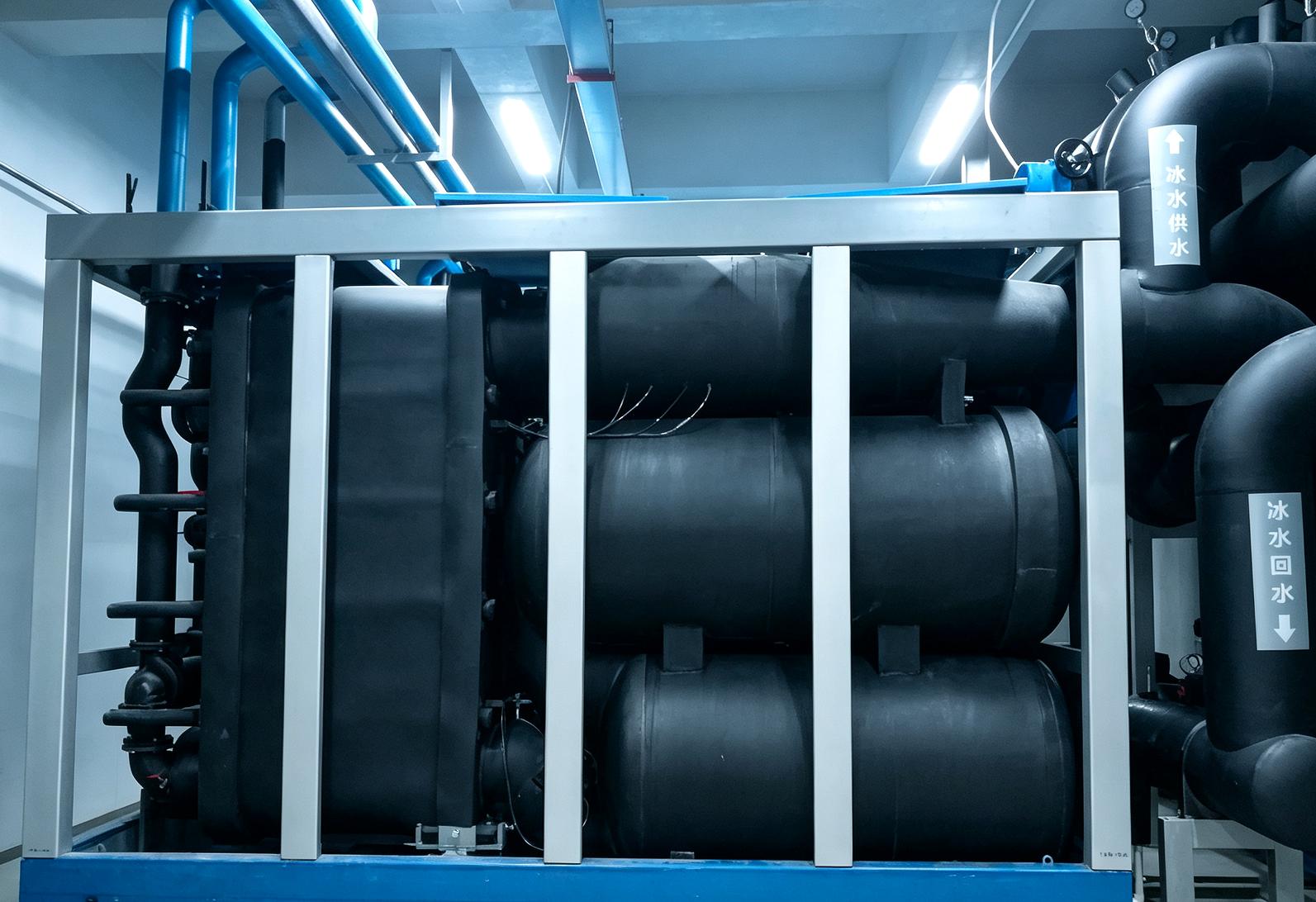

利用夜间电网谷段电价时段,约克主机运行制冰,将冷量以冰体形式储存起来;到白天用电高峰时段,优先释放储存的冰体冷量来供给整个园区制冷需求,减少高峰时段中央空调主机开机运行时长。

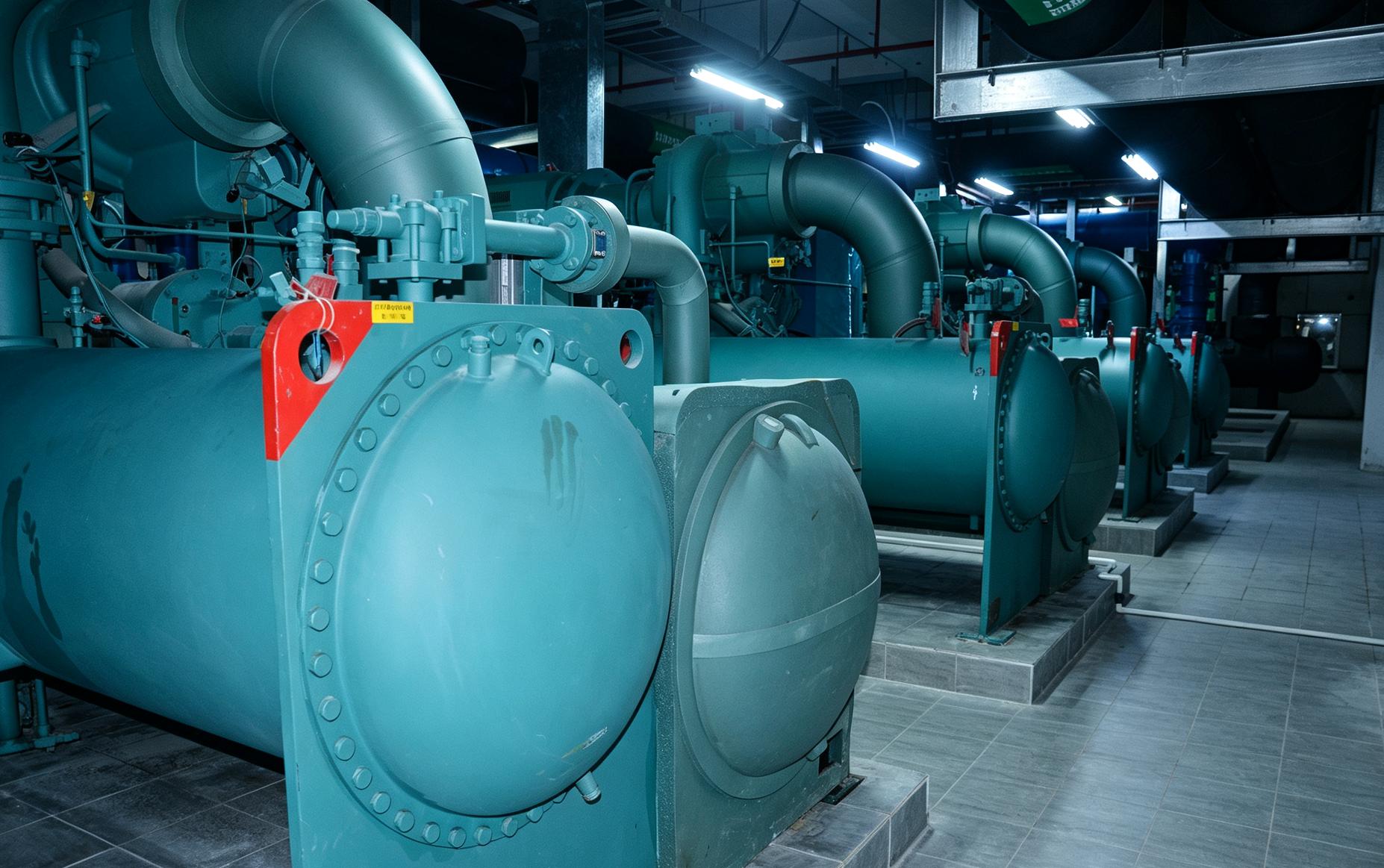

主机系统设置在负二层机房,总制冷量4500RT,服务80000㎡制冷面积。同时针对无尘洁净车间做冷源保障优化,蓄冰系统可以作为缓冲冷源,即便日间主机部分降载,依旧可以保障洁净车间不间断稳定供冷。
末端系统分区设计,写字楼、礼堂、普通车间、无尘车间、仓库设置独立管路与风量调节单元,洁净车间送风配套匹配净化工况,实现不同区域按需分配冷量,避免无效能源损耗。整套方案将冰蓄冷节能技术、大型中央空调主机系统、多场景末端安装、无尘车间冷源保障整合一体,既满足电子制造洁净厂房生产标准,又落地峰谷移峰填谷的节能逻辑。
4、落地成效
项目完成交付投入运营之后,动态冰蓄冷系统运行平稳,充分利用夜间谷段电价蓄冰,白天高峰释冷供园区使用,有效削减白天电网高峰用电负荷,契合国家双碳节能方向。
经过多年实际运营数据统计测算,整套动态冰蓄冷中央空调项目,综合投资回报周期约4年。
电费开支得到明显优化,同时冷源供给稳定,产业园内十万级无尘车间温湿度波动控制在生产允许区间,没有出现因空调系统问题影响生产的情况;礼堂、写字楼、仓库各个功能区域温控效果均达到设计预期,整套系统兼顾经济效益、生产保障效益、节能效益。
客户评价
“全新产业园体量大,生产还有无尘车间,空调系统既要稳又要考虑长期电费。动态冰蓄冷方案前期我们做过不少对比,项目团队实地把园区每一块区域的负荷都核算到位。完工运行之后,高峰用电电费下降明显,洁净车间冷源供给稳定,投资回报符合预期,大型产业园做中央空调和洁净配套,这套方案具备参考价值。”
三、施工重点与难点

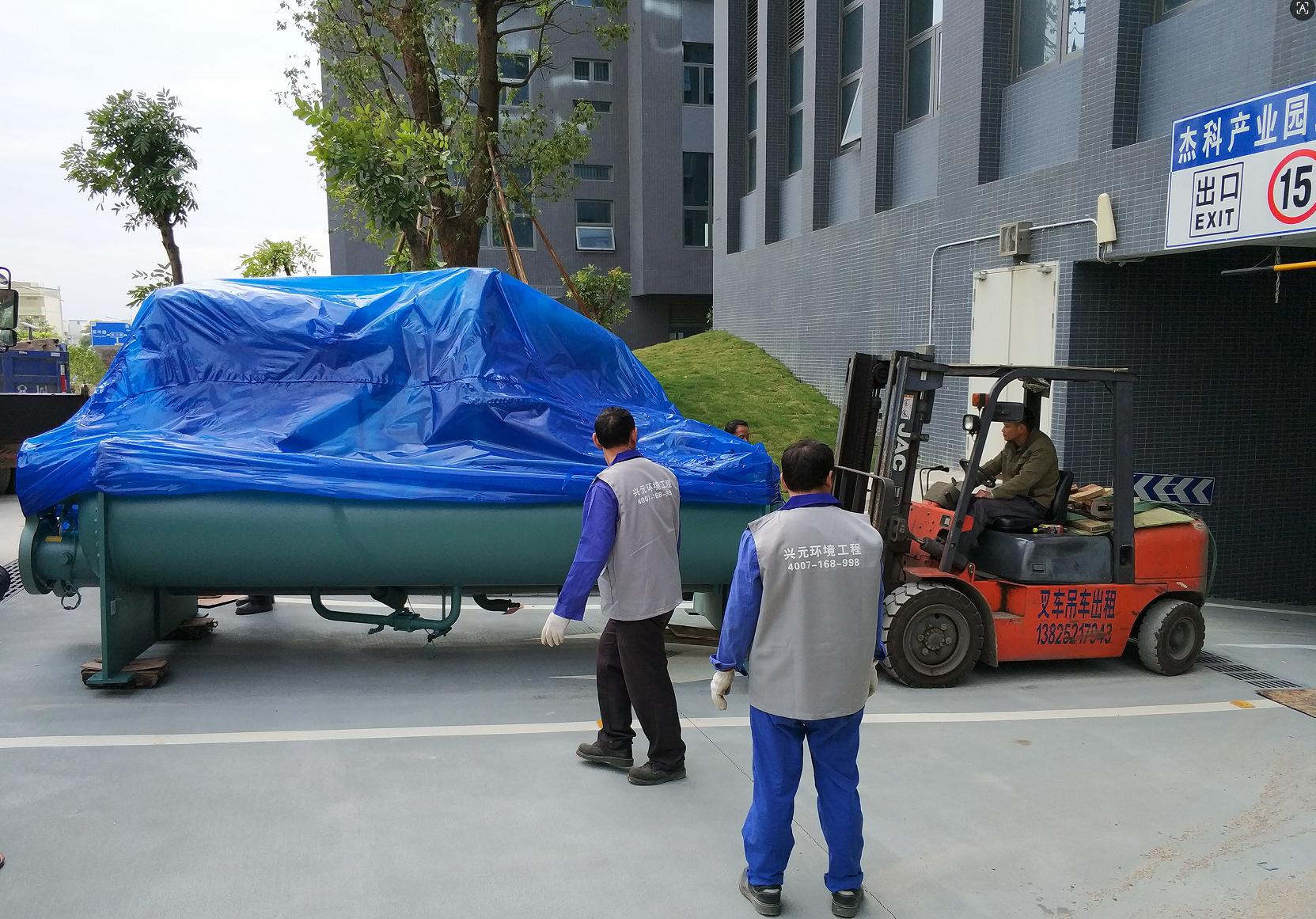

1、负二层机房空间受限,4500RT级别的约克主机、冰蓄冷蓄冰设备、管路、阀门配电组件集中布置,设备体积大,地下室层高、承重、设备进场通道有限。施工阶段需要提前规划设备进场路线,优化机房设备排布,兼顾检修维护空间、散热空间,做好减震降噪处理,防止设备运行振动传导,避免振动影响楼上无尘车间精密生产。
2、冰蓄冷系统工艺逻辑特殊,蓄冰模式、融冰释冷模式两套工况管路要做到精准切换,管路流程复杂,焊接、管路试压要求标准高,一旦管路出现渗漏,会直接影响蓄冰与释冷效果,施工中执行多轮水压试验,逐段检测管路密封性。
3、园区多场景末端同步施工,写字楼、礼堂、生产车间、无尘车间、仓库交叉作业。无尘车间区域末端送风管路,需要兼顾中央空调制冷和净化车间风压、风量平衡,要和净化装修工序交叉配合,做好防尘防护,避免施工杂质进入送风管道,对后期洁净等级造成破坏。
4、工期约束紧张,主机系统4个月、末端系统6个月,现场多工种同步开展,需要协调设备到货、土建配合、水电对接、净化交叉施工,做好工序排布,把控节点,保障项目按期交付。
5、冰蓄冷系统控制逻辑调试难度较高,需要结合园区不同季节、工作日、节假日负荷变化,调试蓄冰时长、融冰速率,匹配峰谷电价时段,实现自动模式切换,兼顾供冷保障和节能效果。
业务微信电话:0755-61522288 61522299
邮箱:lz@syzykt.com
传真:0755-61152233
业务副总:李生13543262309
地址:深圳市宝安区宝民二路西乡流塘信和丰商务大厦512-518
业务微信电话:028-65183936 65068811
邮箱:xmy@syzykt.com
传真:028-65183937
业务总经理:向先生 18080440999
地址:成都市高新西区中海国际海科大厦B座
